|
【颜色:红 绿 蓝 黑】 |
问题1:
(注:虚箭线画为实简明线者给分)

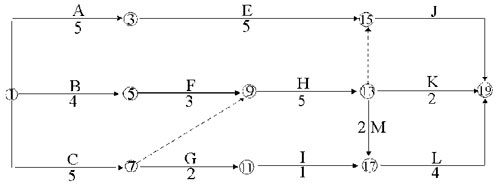

图1.2调整后网络进度计划
问题2:
①工作C与工作H之间机械闲置2个月,工作H与工作J之间机械不闲置,故机械共闲置2个月。 (3分)
②如果工作C最早开始时间推迟2个月,则机械无闲置。 (3分)
问题3:
①补偿要求合理。 (1分)
因为是业主原因造成施工单位的损失,业主应承担费用的补偿。 (1分)
②补偿要求不合理。 (1分)
因为机上工作人员人工费已经包含在相应的机械停滞费用之中。 (2分)
③窝工补偿要求合理。 (1分)
因为是业主原因造成施工单位的损失。 (1分)
问题4:
业主不应支付赶工费。 (2分)
因为不需要赶工,也能按合同工期完工(或因不影响总工期,或拖延时间在总时差范围内)。 (1分)
二、评分说明:
本试题答案应标单位而未标的,每处少给0.5分,最多少给1分。
试题二:(30分)答案及评分标准
问题1:
第一年应计利息:(0+1/2×3100×60%×50%)×7% (1分)
=32.55(万元) (0.5分)
第二年应计利息:(3100×60%×50%+32.55+1/2×3100×40%×50%)×70% (1分)
=89.08(万元) (0.5分)
第三年应计利息:3100×60%×50%+3100×40%×50%×32.55+89.08或930+620+32.55
+89.08 (1分)
=1671.63(万元) (0.5分)
问题2:
表2.1 |
某项目本还付息表 |
单位:万元 |
序 号 |
年份 |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
1 |
年初累计借款 |
|
962.55 |
1671.63 |
1393.02 |
1114.41 |
835.80 |
557.19 |
278.58 |
|
|
2 |
本年新增借款 |
930 |
620 |
|
|
|
|
|
|
|
|
3 |
本年应计利息 |
32.55 |
89.08 |
117.01 |
97.51 |
78.01 |
58.51 |
39.00 |
19.20 |
|
|
4 |
本年应还本金 |
|
|
278.61 |
278.61 |
278.61 |
278.61 |
278.61 |
278.58 |
|
|
5 |
本年应还利息 |
|
|
117.01 |
97.51 |
78.01 |
58.51 |
39.00 |
19.50 |
|
|
问题3:
固定资产投资:3100+121.63(0.5分)
=3221.63(万元)
残值:3221.63×5%(0.5分)
=161.08(万元)(0.5分)
各年固定资产折旧:(3221.63-161.08)÷8
(0.5分)
=382.57(万元)(0.5分)
注:按3100万元计算残值和折旧,计算方法正确的,各给0.5分。
问题4:表2.2某项目现金流量表(自有资金)单位:万元序号[]项目年份[]1[]2[]3[]4[]5[]6[]7[]8[]9[]101[]现金流入[][][]3800[]4320[]5400[] 5400[]5400[]5400[]5400[]6862.081.1[]销售收入[][][]3800[]4320[]5400[]5400[] 5400[]5400[]5400[]54001.2[]回收固定资产残值[12]161.081.3[]回收流动资金[12]3002[]现金流出[] 930[]620[]3679.52[]3558.96[]3945.71[]3932.64[]3919.57[]3906.48
或3906.51 []3614.83[]3614.832.1[]自有资金[]980[]620[]3002.2[]经营成本[][][]2600[]2600[] 2600[]2600[]2600[]2600[]2600[]26002.3[]偿还借款[][][]395.62[]376.12[]356.62 []337.12[]317.61[]298.08
或298.112.3.1[]长期借款本金偿还[][][]278.61[]278.61[]278.61[]278.61[]278.61[]278.58
或278.612.3.2 []长期借款利息偿还[][][]117.01[]97.51[]78.01[]58.51[]39.00[]19.502.4[]销售税金及附加[] [][]228[]299.20[]324[]324[]324[]324[]324[]3242.5[]所得税[][][]155.90[] 323.64[]665.09[]671.52[]677.96[]684.40[]690.83[]690.833[]净现金流量[]-930[]- 620[]120.48[]761.04[]1454.29[]1467.36[]1480.43[]1493.52
或1493.49[]1785.17[]2246.254[]累计净现金流量[]-930[]-1550[]-1429.52[]-668.48[]785.81[]2253.17[]3733.60[]5227.12
或5227.09
5227.09[]7012.29
或
7012.26[]9258.54
9258.51[](1分)(0.5分)(0.5分)(0.5分)(1分)(0.5分)(0.5分)(1分)(1分)(1分)(1分)(2分)(1分)(1分)问题5:1
投资回收期:
P1=5-1+|-668.48|[]1454.29(0.5分)
=4.46(年)(0.5分)
因为P1<P0(2分)
所以,本项目可行。
二、评分说明
1.本试题答案应标单位而未标的,每处少给0.5分,最多少给1分。
2.表中数据每错一个少给0.5分,每行最低分为0分。
3.表中空格内填0视为正确。
试题三:(20分) 答案及评分标准
问题1:
表3.3功能权重计算表
[] F1[]F2[]F3[]F4[]F5[]得 分[]权重F1[]×[]3[]1[]3[]3[]10[]0.250F2[]1[]×[]0[]2[]2[]5[]0.125F3[]3[]4[]×[]4[]4 []15[]0.375F4[]1[]2[]0[]×[]2[]5[]0.125F5[]1[]2[]-[]2[]×[]5[]0.125合计[]40 []1.000[](1分)(1分)(1分)(1分)(1分)(1分)问题2:
各方案功能加权得分:
WA=9×0.250+8×0.125+8×0.375+7×0.125+10×0.125=8.375(0.5分)
WB=8×0.250+7×0.125+10×0.375+6×0.125+9×0.125=8.500(0.5分)
WC=9×0.250+8×0.125+10×0.375+8×0.125+8×0.125=9.000(0.5分)
W=WA+WB+WC=8.375+8.500+9.000=25.875(0.5分)
FA=8.375÷25.875=0.324
FB=8.500÷25.875=0.329
FC=9.000÷25.875=0.348(0.5分)
(0.5分)
(0.5分)
CA=1680/(1680+1720+1590)
=1680/4990=0.337
CB=1720/4990=0.345
CC=1590/4990=0.319(0.5分)
(0.5分)
(0.5分)
VA=0.324/0.337=0.961(0.5分)
VB=0.329/0.345=0.954(0.5分)
VC=0.348/0.319=1.091(0.5分)
C方案价值指数最大,所以C方案为最佳方案。(0.5分)
注:因问题1中各功能权重计算错误,造成问题2中各项计算结果错误,但计算方法正确,则问题2最高给3.5分。
问题3:
①功能指数:FA=21/(21+35+28+32)=21/116=0.181(0.5分)
FB=35/116=0.302(0.5分)
FC=28/116=0.241(0.5分)
FD=32/116=0.276(0.5分)
②目标成本:CA=14000×0.181=2534(万元)(0.5分)
CB=14000×0.302=4228(万元)(0.5分)
CC=14000×0.241=3374(万元)(0.5分)
CD=14000×0.276=3864(万元)(0.5分)
表3.4
方案[]功能指数[]目前成本
(万元)[]目标成本
(万元)[]应降低额
(万元)[]功能改进顺序A.±0.000以下工程[]0.181[]3854[]2534[]1320[]①B.主体结构工程[]0.302[]4633 []4228[]405[]③C.装饰工程[]0.241[]4364[]3374[]990[]②D.水电安装工程[]0.276[]3219[] 3864[]-645[]④[](0.5分)[](0.5分)[](0.5分)[](0.5分)[](1分)注:1.确定功能改进顺序时,顺序①、②错不给分。①、②正确,③、④错给0.5分。
2.水电安装工程功能改进顺序序号不写也正确。
二、评分说明
1.本试题答案应标单位而未标的,每处少给0.5分,最多少给1分。
2.表中数据除有注明外每错一个少给0.5分,每行(列)最低分为0分。
试题四:(20分) 答案及评分标准
问题1:
若不考虑资金时间价值,业主应优先选择甲投标单位。(1分)
因甲、乙投标单位在相同的施工进度计划安排下甲投标单位总报价低。(1分)
问题2:
①乙投标单位工程款:
基础工程每月工程款A1=210/3=70(万元)(0.5分)
主体工程每月工程款A2=840/5=168(万元)(0.5分)
装饰工程每月工程款A3=1080/4=270(万元)(0.5分)
②乙投标单位工程款现值:
PV乙=70(P/A,1%,3)+168(P/A,1%,5)(P/F,1%,3)+270(P/A,1%,4)(P/F,1%,8)
或70×2.9410+168×4.8534×0.9706+270×3.9020×0.9235(2分)
=1970.21(万元)(1分)
(注:如果①、②合并计算且正确的,合计给4.5分)
③丙投标单位工程款:
基础工程每月工程款 A1=210/2=105(万元)(0.5分)
主体工程每月工程款 A2=840/6=140(万元)(0.5分)
装饰工程每月工程款 A3=1080/6=180(万元)(0.5分)
④丙投标单位工程款现值:
PV丙=105(P/A,1%,2)+140(P/A,1%,4)(P/F,1%,2)+(140+180)(P/A,1%,2)(P/F,1%,6)+180(P/A,1%,4)(P/F,1%,8)
=或105×1.9704+140×3.9020×0.9803+320×1.9704×0.9420+180×3.9020×0.9235(2分)
=1985.00(万元)(1分)
或PV丙=105(P/A,1%,2)+140(P/A,1%,6)(P/F,1%,2)+180(P/A,1%,6)(P/F,1%,6)
=105×1.9704+140×5.7955×0.9803+180×5.7955×0.9420(2分)
=1984.96(万元)(1分)
(注:如果③、④合并计算且正确的,合计给4.5分)
⑤业主应优先选择乙投标单位。(1分)
因乙投标单位工程款现值较低。(1分)
问题3:
①计算各投标单位报价得分:
投标单位[]总报价[]报价与基准价
比例(%)[]扣 分[]得 分甲
乙
丙[]2120
2130
2130[]99.76
100.24
100.24[]0.24
0.48
0.48[]99.76
99.52
99.52[](1分)
(1分)
(1分)或:
甲:2120-2125=-5(万元)
下降百分数5/2125=0.24%,扣分0.24,
得分99.76.(1分)
乙:2130-2125=5(万元)
增加百分数5/2125=0.24%,扣分0.48,
得分99.52.(1分)
丙:2130-2125=5(万元)
增加百分数5/2125=0.24%,扣分0.48,
得分99.52.(1分)
②计算各投标单位综合得分:
甲:98.70×0.4+99.76×0.6(0.5分)
=99.34(0.5分)
乙:98.85×0.4+99.52×0.6(0.5分)
=99.25(0.5分)
丙:98.80×0.4+99.52×0.6(0.5分)
=99.23(0.5分)
③应选甲投标单位中标。(1分)
(注:将三方比较后得出该结论才可给分,否则不给分)
二、评分说明
1.本试题答案应标单位而未标的,每处少给0.5分,最多少给1分。
2.如将问题1与问题3合并回答且正确的,合计给9分。
试题五:(20分) 答案及评分标准
问题1:
工程预付款为:560×20%(0.5分)
=112(万元)(0.5分)
保留金为:560×5%(0.5分)
=28(万元)(0.5分)
问题2:
第一个月:
签证的工程款为:70×(1-0.1)(1分)
=63(万元)(1分)
应签发的付款凭证金额为:63-8(1分)
=55(万元)(1分)
第二个月:
本月实际完成产值不足计划产值的90%,即(90-80)/90=11.1%(2分)
签证的工程款为:80×(1-0.1)-80×8%(0.5分)
=65.60(万元)(0.5分)
应签发的付款凭证金额为:65.6-12(1分)
=53.60(万元)(1分)
第三个月:
本月扣保留金为:28-(70+80)×10%(0.5分)
=13(万元)(0.5分)
签证的工程款为:120-13(0.5分)
=107(万元)(0.5分)
应签发的付款凭证金额为:107-15(1分)
=92(万元)(1分)
问题3:
112+55+53.6+92(0.5分)
=312.60(万元)(0.5分)
问题4:
①已购特殊工程材料价款补偿50万元的要求合理。(1.5分)
②施工设备遣反费补偿10万元的要求不合理。(0.5分)
应补偿:(560-70-80-120)÷560×10=5.18(万元)(0.5分)
③施工人员遣返费补偿8万元的要求不合理。(0.5分)
应补偿:(560-70-80-120)÷560×8=4.14(万元(0.5分)
合计:59.32万元
问题5:
70+80+12+59.32-8-12-15=294.32(万元)(0.5分)
二、评分说明
本试题答案应标单位而未标的,每处少给0.5分,最多少给1分。
